中國石油天然氣股份有限公司長慶油田分公司第十采油廠2026年產能建設項目 安全預評價報告


安全評價項目名稱

中國石油天然氣股份有限公司長慶油田分公司第十采油廠2026年產能建設項目安全預評價報告

被評價單位名稱

中國石油天然氣股份有限公司長慶油田分公司第十采油廠

評價類別

安全評價

行業類別

陸地石油和天然氣開采業

建設性質

新建、擴建、改建工程

項目地點

甘肅省慶陽市華池縣境內

建設規模

部署產能16.5×104t/a其中常規產能部署15.0×104t,頁巖油產能部署1.5×104t

評價范圍

1)鉆井工程:新鉆井202口,其中新建采油井133口,注水井69口。

2)采油工程:新建采油井133口,新建抽油機133臺,新建標準化采油井場46座。

3)油氣集輸工程

1)新建慶十六脫水站1座。(2)新建小型油氣混輸裝置4座。(3)改造站場10座,包括元37增改造、元18增改造、元3增改造、午1增改造、元2增改造、元31增改造、元12增改造、關5增改造、陳20增改造、元東三轉改造。

4)采出水處理、回注及注水工程

1)新建注水井69口,新建穩流配水閥組32套,新建注水井口保溫防護裝置69套。

2)新建慶十六脫采出水處理站、采出水回注站1座。

3)改造站場3座,包括慶五聯改造、慶二轉改造、慶二聯改造。

4)新建增壓注水裝置1座。

5)管線工程

1)出油管線:新建井組出油管線,共計121.9km。(2)集油管線:新建集油管線共18.77km。(3)凈化油外輸管線:新建凈化油外輸管線13.86km。(4)集氣管線:新建集氣管線共21.81km。(5)供氣管線:新建供氣管線共29.09km。(6)管線隱患治理:管線隱患治理共3.1km。(7)供、注水管線:

新建供水管線4.0km;新建注水管線68.4km;新建輸水管線14.63km

6)公用工程及輔助生產設施

供配電、儀表及控制系統、通信、消防、供熱、防腐保溫、建(構)筑物等。

7)安全管理及應急管理。

項目投資

建設項目總投資為147312萬元

主要工藝

采油工藝、油氣集輸工藝、采出水處理、回注及注水工藝

評價方法

安全檢查表、預先危險性分析、作業條件分析法、事故樹評價法、危險度評價、道化學火災爆炸指數分析法

主要危險有害因素

火災、爆炸、中毒和窒息、物體打擊、灼燙、觸電、機械傷害、高處墜落、容器爆炸、淹溺、其他傷害

重大危險源

本工程生產單元、儲存單元未構成危險化學品重大危險源

評價結論

中國石油天然氣股份有限公司長慶油田分公司第十采油廠2026年產能建設項目方案符合相關法律、法規及標準規范對安全生產的要求。建設單位應在其今后的設計、施工和運行中進一步落實本工程方案提出的安全技術措施和本次預評價提出的補充安全措施,實保證工程安全設施和主體工程的三同時,并在工程竣工投產后切實加強安全生產管理,以實現工程安全、平穩運行,采取安全對策措施后,建設項目潛在的危險、有害因素能夠得到控制。建設項目依據設計方案建成后,能達到有關法律、法規及標準規定的安全要求。

安全評價項目組長

劉志娟、宋偉

技術負責人

楊志勇

評價報告編制人

劉志娟、于冬水、張春雨

評價報告審核人

佟海波

過程控制負責人

何金

參與評價工作的安全評價師

孫明乾、張春雨、于冬水、宋婷婷

參與評價工作的注冊安全工程師

宋偉、劉志娟、孫明乾、于冬水、宋婷婷

參與評價工作的技術專家

徐建慶、金海霞

到現場開展安全評價工作的人員名單

劉志娟、張春雨

到現場開展安全評價工作的主要內容

現場資料收集、現場勘察及調研

工作時間

2025113~202634

現場勘查時間

2025123~2025125

評價報告提交時間

2026115

現場勘察照片

現場1井場

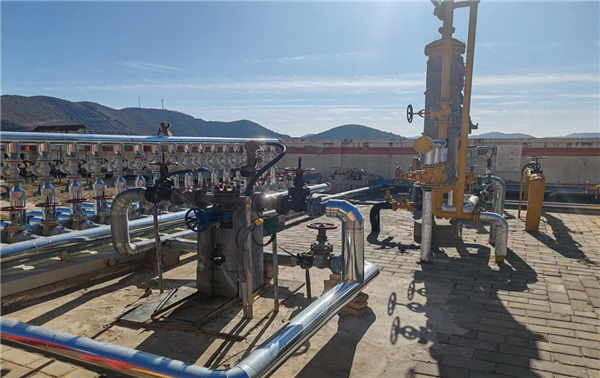

現場2:元281-100油氣混輸裝置

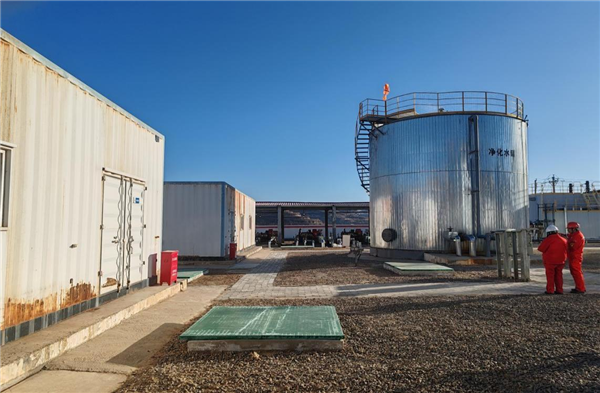

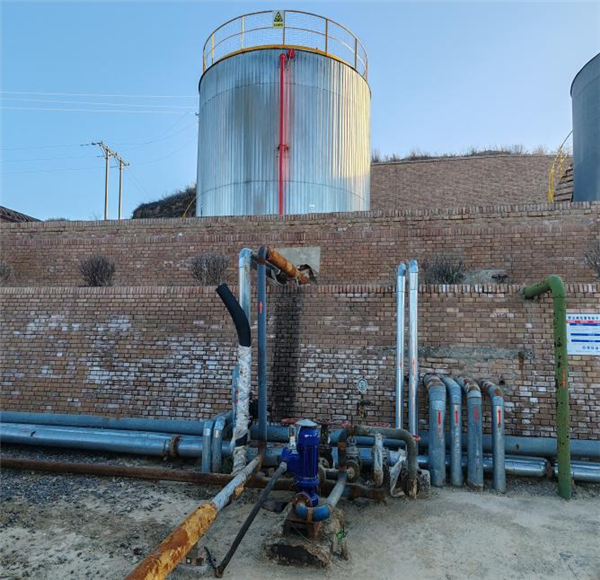

現場3慶十六脫

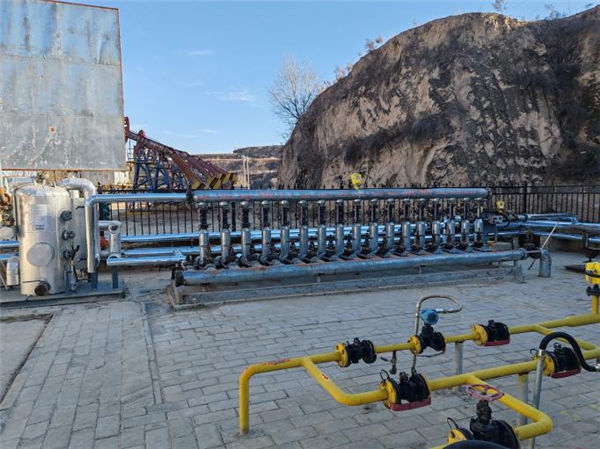

現場4:午1



現場537

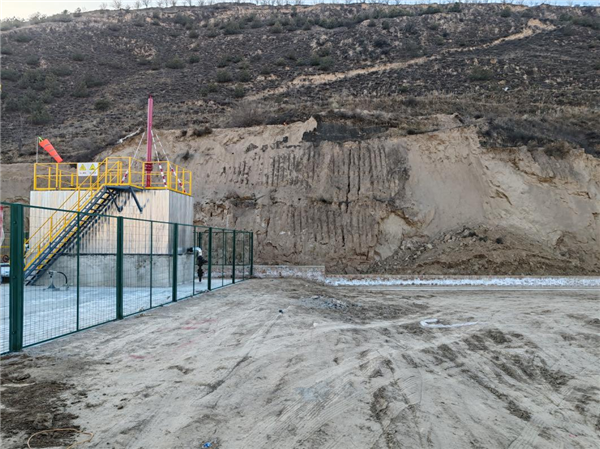

現場612

現場7元東三轉



現場8慶二聯



現場9:慶五聯
